学校实训楼、学生公寓等扩建项目工程在学校党委领导下,在相关部门大力支持配合下,各参建单位共同努力下,校园建设办公室认真组织、精心策划,积极整合各方资源,严格管理,履职尽责,克服各种困难,全面稳步推进工程的建设进度。
校园建设办公室为了保障实训楼、设备用房和学生公寓建设顺利进行,在本部门专业管理人员有限的情况下,加强对监理单位和施工单位监督管理,充分发挥监理单位各专业监理工程师的技术和现场管理经验,落实监理“三控三管一协调”的工作机制,行使监理权利,遵守职业道德,履行监理职责,同时严把施工过程各个环节,强化安全意识,落实安全文明施工责任,树立安全第一思想。严格落实“三级安全教育”和十项安全技术措施,安全培训和防火演练,对洞口、临建、防护、脚手架工程,高危作业和用电作业等涉及安全事项,严抓严管发现问题及时叫停整顿,复验合格后方可继续施行。严控进场材料质量关,加强对施工质量控制,严格审查图纸会审记录和设计变更,有效控制造价,对照施工进度计划控制实际施工进度,及时检查施工内业资料,为工程竣工备案做好准备。
实训楼和设备用房由中建三局承建,五兴监理公司负责监理;学生公寓项目由吉林省跻强建工有限责任公司承建,锯恒监理公司负责监理;各参建单位按照招标文件要求成立了项目部,配备了项目负责人,土建、水暖、电器工程师和专职安全员;制订了施工组织设计和各类专项方案,对项目施工过程中的安全、质量控制提供了组织管理保障。

实训楼和设备用房2021年2月22日至今完成临建场地平整约800平方米,完成施工道路围挡、项目部办公区、生活区及工人生活区围挡,完成临时设施和配套设施的建设,基本具备开工条件;在多方共同努力下,于3月11日举行了现场开工仪式。为保证基坑开挖安全,采用分层开挖;累计完成降水成井81口,喷锚面积3621.2平方米,在土方开挖过程中,采用内倒外运的措施,外运土方49417.56立方米,完成塔吊安装等各项准备工作。项目建设场地周边居民区密集,对安全文明施工要求较高。
根据工程建设工期,结合总体施工组织计划,有序组织现场施工,为保证施工节点,结合实训楼整体结构特点,整体划分为A、B、C三个区域,采用区段划分,流水作业的施工形式,施工过程中严格规范作业、质量要求高标准、安全文明常态化。

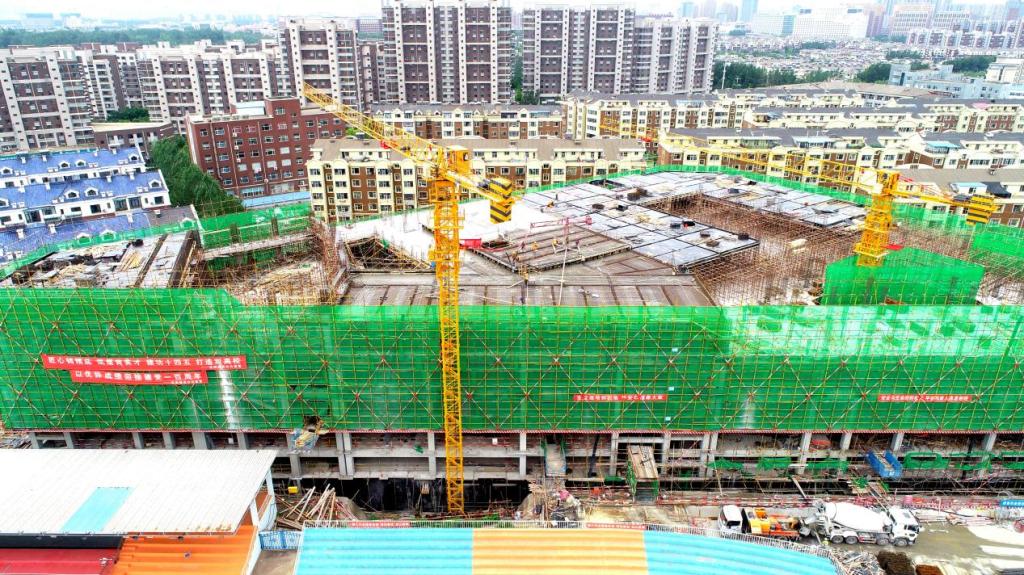

截至目前,水暖电气预埋管件根据施工进度按照施工图设计均已设置完成;主体地下室结构于2021年5月16日完成封顶,较计划时间节点提前5天;A、B、C区主体结构已施工至4层,较计划时间节点提前15天,实训楼总体进度较计划节点提前完成。

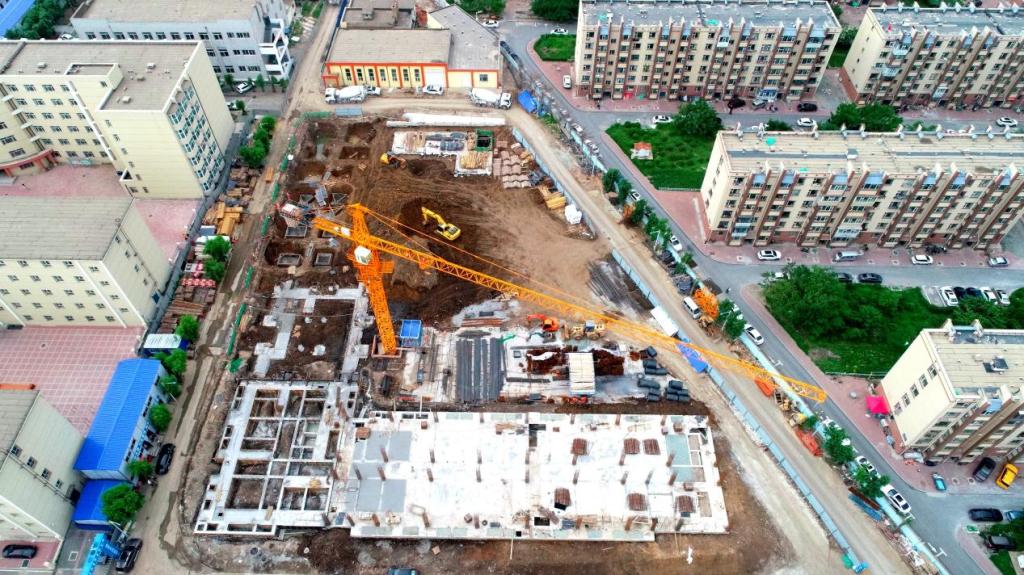

学生公寓自2021年4月19日至今,完成场地平整,清理毛石约1500立方米;完成塔吊安装;项目部办公区、生活区及围挡;完成483根管桩施工;完成独立承台、地梁及地沟盖板施工---混凝土浇筑460立方米、土方运出约2700立方米;地下室施工完成情况:土方开挖3600立方米,混凝土浇筑132立方米,防水400平方米,地下室局部地下底板、钢筋绑扎、顶板模板支撑完成。现开始作防水、保护层及回填土。水暖电气预埋管件根据施工进度按照施工图设计均已设置完成,现已准备浇筑一层地板混凝土。
在廉洁自律方面,参建人员逐级签订廉洁自律责任书,严格遵守校园建设工程廉政制度,约谈监理单位、施工单位,遵守建设廉政制度和规定,并和监理单位签订廉洁自律责任书,杜绝工程建设过程中出现廉洁问题发生,确保校园建设工作公正、廉洁、优质、高效,以筑造精品工程助力学校“双高”建设,以优异的成绩向建党百年献礼!
